Fasi transitorie nei capannoni prefabbricati: sicurezza, normativa e gestione operativa
Le fasi transitorie rappresentano un aspetto imprescindibile nella realizzazione di capannoni prefabbricati, costituendo un elemento determinante per la sicurezza, l’efficienza operativa e il buon esito complessivo di ogni intervento. Che si tratti di capannoni prefabbricati moderni o di strutture prefabbricate di grandi dimensioni, la corretta valutazione e gestione delle configurazioni intermedie è ciò che realmente differenzia un cantiere ben gestito da uno esposto a criticità strutturali e organizzative.
La mancata attenzione a queste fasi può, infatti, generare rischi significativi per la stabilità dell’opera, compromettere la sicurezza del personale in cantiere, con conseguenze di grande impatto anche a livello economico. Al contrario, un approccio puntuale e competente, fondato su una progettazione accurata, una comunicazione efficace tra i professionisti in azione e il rigoroso rispetto delle normative vigenti, consente di realizzare capannoni industriali prefabbricati durevoli e conformi agli standard più elevati.
L’esperienza maturata dal Gruppo Cesarini nel settore delle strutture prefabbricate conferma che una gestione tecnica consapevole delle fasi transitorie rappresenta un investimento strategico, in grado di garantire qualità esecutiva, sicurezza operativa e continuità nei risultati.
Cosa si intende per fasi transitorie nel contesto dei capannoni prefabbricati?
Quando si parla di capannoni prefabbricati, è importante distinguere tra la struttura così come sarà a lavori finiti e le fasi intermedie che attraversa durante il montaggio. Una volta completato, un capannone è progettato per resistere a carichi permanenti (come il proprio peso), carichi variabili (neve, vento, presenza di persone o macchinari) e sollecitazioni sismiche, grazie a un sistema strutturale definito e verificato.
Le fasi transitorie, invece, sono tutti quei momenti che si verificano durante l’assemblaggio. In questi passaggi, i carichi sulla struttura non sono ancora quelli previsti nel progetto finale, e gli elementi strutturali non sono ancora connessi in modo definitivo. Questo rende la struttura più vulnerabile e richiede, quindi, una particolare attenzione.
Rispetto ai cantieri tradizionali, dove le strutture vengono realizzate in opera (ad esempio, col getto di calcestruzzo direttamente in cantiere) e i carichi aumentano in modo graduale, i prefabbricati vengono montati con elementi già completi. Il carico sulla struttura aumenta quindi molto più velocemente ed è fondamentale verificare che ogni fase transitoria sia, in sostanza, davvero sicura.
Fasi transitorie: alcuni esempi pratici
Per capire concretamente cosa sono le fasi transitorie, è bene ricorrere a degli esempi. Un primo momento esemplificativo riguarda il montaggio di travi, pilastri e pannelli prefabbricati. Ogni elemento deve essere sollevato, trasportato e posizionato in modo stabile, anche prima che sia collegato definitivamente agli altri. In queste fasi, la stabilità dovrebbe essere preventivamente studiata e garantita da appoggi provvisori o puntellature temporanee.
Un altro caso tipico è la posa dei solai prefabbricati. Anche se le lastre sono progettate per essere portanti, spesso devono essere completate da un getto di calcestruzzo in cantiere per acquisire la piena resistenza. Prima di questo intervento, il solaio si trova in una condizione “provvisoria” e non può ancora comportarsi come previsto dal progetto.
Infine, anche lo stoccaggio temporaneo degli elementi in cantiere richiede attenzione. Pile di travi, pannelli o lastre devono essere sistemate su superfici stabili e in modo ordinato, per evitare cedimenti del terreno o cadute accidentali durante le movimentazioni.
Normativa di riferimento e adempimenti legali
La corretta gestione delle fasi transitorie non è solo una buona pratica ingegneristica, ma un obbligo normativo che ricade su tutti gli attori del processo. La legislazione italiana, in particolare, impone stringenti adempimenti in materia di sicurezza sui luoghi di lavoro e di progettazione strutturale.
- D.Lgs. 81/08 e s.m.i. (Testo Unico sulla Sicurezza sul Lavoro): questo decreto è il riferimento principale per la sicurezza in cantiere. Sottolinea l’importanza della valutazione dei rischi in tutte le fasi lavorative, inclusa la costruzione capannoni industriali prefabbricati. Richiede la redazione del Piano di Sicurezza e Coordinamento (PSC) e del Piano Operativo di Sicurezza (POS), che devono dettagliatamente considerare le problematiche legate alle fasi transitorie e al montaggio strutture prefabbricate.
- NTC 2018 (Norme Tecniche per le Costruzioni – DM 17/01/2018): le NTC rappresentano il riferimento normativo per la progettazione strutturale. Il Capitolo 12, dal titolo “Opere esistenti, opere provvisionali e opere speciali”, è di particolare rilevanza. Le norme richiedono che la sicurezza strutturale sia garantita in tutte le fasi della vita utile dell’opera, inclusa la costruzione. Questo implica che anche le configurazioni temporanee e le opere provvisionali debbano essere progettate e verificate in conformità ai principi della sicurezza strutturale, considerando i carichi che agiscono su di esse e le loro combinazioni.
- Norme tecniche specifiche per i prefabbricati: esistono diverse norme UNI EN (es. UNI EN 13369 per i prodotti prefabbricati in calcestruzzo) che regolamentano la produzione e le caratteristiche degli elementi prefabbricati. Sebbene non si occupino direttamente delle fasi transitorie in cantiere, forniscono le basi per la corretta progettazione degli elementi che, a cascata, influenzerà anche il loro comportamento durante il montaggio dei capannoni prefabbricati.
Perché le fasi transitorie sono critiche nell’assemblaggio di una struttura prefabbricata: i rischi frequenti
Ignorare l’importanza delle fasi transitorie durante il montaggio di strutture prefabbricate significa esporsi a rischi che possono compromettere l’intero progetto, sia sotto il profilo della sicurezza sia sotto quello economico. Proprio la velocità, che rappresenta uno dei vantaggi principali nella costruzione di capannoni prefabbricati, può trasformarsi in un fattore critico se non accompagnata da una pianificazione tecnica attenta.
Tra i principali rischi legati a una gestione inadeguata si segnalano:
- Rischi strutturali: nelle configurazioni intermedie, gli elementi non ancora completati o connessi possono non sopportare i carichi temporanei previsti. Se, ad esempio, una trave prefabbricata non è ancora collaborante con il solaio sovrastante, l’applicazione prematura di pesi può generare instabilità, fessurazioni o, nei casi peggiori, crolli parziali.
- Rischi per la sicurezza del cantiere: le fasi di movimentazione e posa, se non controllate, rappresentano un pericolo diretto per operai e tecnici. Instabilità di appoggi, cadute di materiali o collassi durante il montaggio sono scenari che purtroppo si verificano ancora troppo spesso, specie in assenza di un piano di montaggio di strutture prefabbricate dettagliato.
- Ripercussioni economiche: ogni errore o incidente si traduce in costi elevati: fermi cantiere, necessità di demolizione e rifacimento, opere di rinforzo non previste, bonifiche, oltre alle eventuali penali contrattuali. A tutto ciò si aggiunge il danno reputazionale per le aziende coinvolte, con conseguenze anche sul lungo periodo.
- La variabile tempo come leva critica: nei capannoni industriali prefabbricati, la velocità di posa richiede una programmazione rigorosa. La successione rapida delle fasi non lascia margini per interventi correttivi improvvisati.

La valutazione e la progettazione delle fasi transitorie: un approccio sistematico
La corretta gestione delle fasi transitorie rappresenta un passaggio fondamentale nella costruzione di capannoni prefabbricati, sia in termini strutturali che di sicurezza. Per questo motivo, il Piano Operativo di Sicurezza (POS), in conformità al D.Lgs. 81/08, deve includere una sezione specifica e dettagliata dedicata a queste fasi, con procedure, attrezzature, misure di prevenzione e responsabilità chiaramente definite.
Ogni configurazione intermedia della struttura durante il montaggio implica condizioni provvisorie di carico e vincolo, che devono essere valutate con la stessa attenzione riservata al progetto definitivo. Il processo richiede un lavoro sinergico tra le figure coinvolte, con compiti distinti ma strettamente interconnessi.
I ruoli principali e le responsabilità operative
Il successo del montaggio di strutture prefabbricate dipende dalla capacità di ciascun soggetto di operare nel rispetto delle tempistiche, delle modalità previste dal progetto e delle misure di sicurezza stabilite nel POS. Ecco i principali attori coinvolti:
- Progettista strutturale: definisce le configurazioni transitorie e verifica la stabilità della struttura in ogni fase del montaggio;
- Produttore di prefabbricati: fornisce dati tecnici sugli elementi prefabbricati e collabora nella definizione delle modalità di posa;
- Direttore lavori e coordinatore della sicurezza (CSP/CSE): supervisionano la corretta applicazione delle procedure e il rispetto delle misure di sicurezza;
- Impresa esecutrice: attua le indicazioni progettuali, gestisce le opere provvisionali e garantisce il monitoraggio continuo del cantiere.
Metodologie di calcolo e strumenti
La valutazione delle fasi transitorie implica l’analisi strutturale per diverse configurazioni di carico e vincolo, che evolvono nel tempo. Si utilizzano gli stessi principi di meccanica strutturale del progetto definitivo, ma applicati a schemi differenti. Software avanzati di analisi strutturale possono essere utilizzati per modellare le diverse fasi, verificando le sollecitazioni sugli elementi e la stabilità complessiva.
Il Piano Operativo di Sicurezza (POS): che cos’è e cosa stabilisce
Come stabilito dall’art. 96 del D.Lgs. 81/08, l’impresa esecutrice deve redigere il Piano Operativo di Sicurezza (POS) che include:
- le procedure operative per ogni fase di montaggio;
- le attrezzature previste per la movimentazione e il sollevamento;
- i dispositivi di protezione individuale (DPI) da adottare;
- le misure di prevenzione e protezione relative ai rischi di caduta, instabilità o sollecitazioni non previste;
- le interazioni tra le lavorazioni simultanee e i rischi derivanti da coesistenza di più imprese.
Il POS deve essere aggiornato costantemente e condiviso con tutti i soggetti coinvolti, per garantire un coordinamento efficace e una corretta esecuzione in ogni fase del montaggio delle strutture prefabbricate.
Un caso studio: come recuperare di fronte a una mancanza di coordinamento progettuale
“Nella prefabbricazione industriale, le criticità emergono sempre nei dettagli non considerati. Una trave incompleta può sembrare nulla, finché non deve reggere davvero qualcosa”, ha spiegato l’ing. Roberto Cesarini, CEO del Gruppo Cesarini, commentando un episodio realmente accaduto durante la costruzione di un capannone prefabbricato.

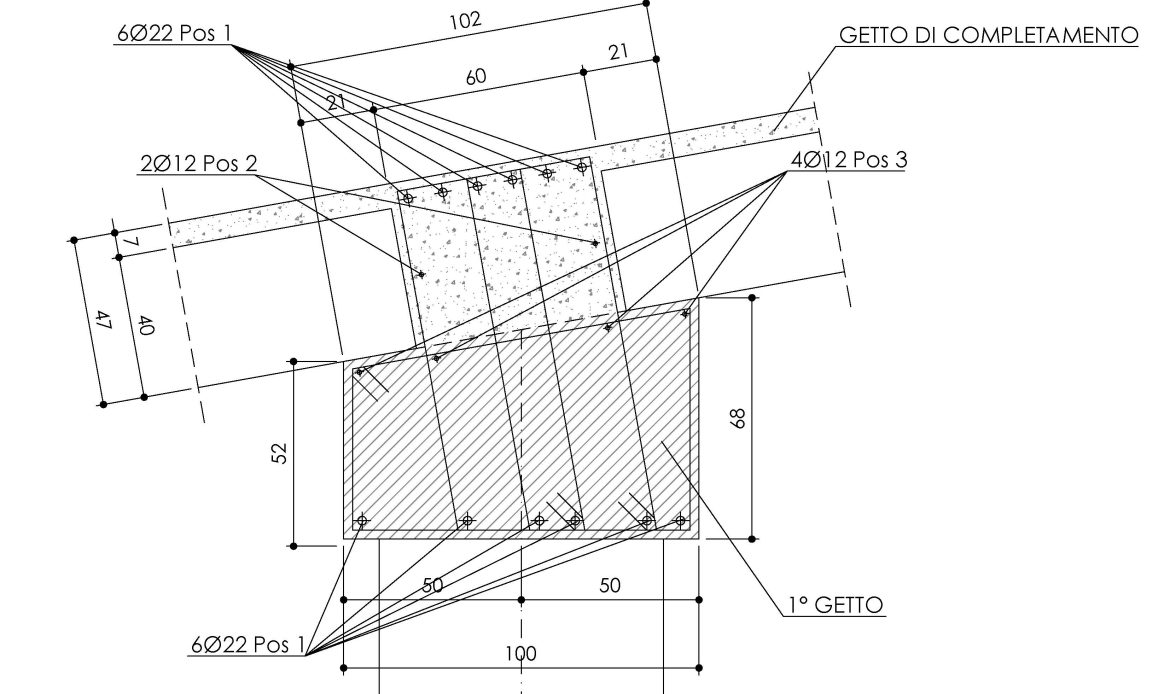

In quel caso, il progetto prevedeva la realizzazione di un impalcato mediante lastre prefabbricate, appoggiate su una trave posata in opera a sezione di T rovesciata. Per motivi di ottimizzazione delle lavorazioni, la parte inferiore della trave era stata gettata anticipatamente, così da consentire l’appoggio delle lastre. Tuttavia, il getto della parte superiore della trave — fondamentale per garantire la piena capacità portante — era stato programmato insieme al getto collaborante della soletta in un secondo momento.
Nel momento della posa, quindi, la trave si trovava in una configurazione incompleta, non idonea a sostenere i carichi previsti. La criticità è emersa per l’assenza di un adeguato coordinamento tra il fornitore delle lastre e l’impresa esecutrice della struttura in opera. Sebbene la trave fosse progettualmente adeguata, in quel preciso stato transitorio mancava della resistenza necessaria.
La criticità è stata risolta mediante l’impiego di un puntellamento provvisorio a sostegno del solaio, funzionale a compensare temporaneamente l’assenza di capacità portante della trave non ancora completata.
“Questo episodio ci ricorda che la valutazione delle fasi transitorie non è mai accessoria: è, piuttosto, parte integrante del progetto strutturale. Anche nei cantieri più piccoli, serve un approccio tecnico consapevole, capace di prevedere e gestire ogni condizione intermedia con la stessa attenzione riservata alla struttura finita”, ha concluso l’ing. Cesarini.
